Žádné přetížení, prostě se to přetrhlo. ČEPS vyvrátil dezinformace kolem pátečního blackoutu
Po přetržení vedení následoval výpadek elektrárny Ledvice a pohroma byla na světě. Přetoky obnovitelných zdrojů z Německa za to nemohly.

Kristýna Čermáková
10. 7. 2025

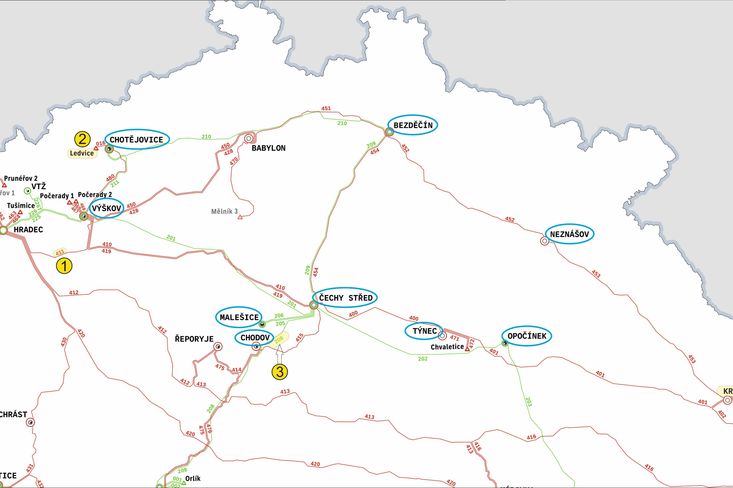

Nejprve přišel v 11:51 výpadek vedení V411, následoval výpadek elektrárny Ledvice B6, po 7 minutách dispečer vypnul již přetíženou linku V208 a do tří vteřin vznikl energetický ostrov výpadkem vedení V401. Tak popisuje příčinu začátku blackoutu provozovatel přenosové soustavy ČEPS.
Do tří hodin byly hlavní škody napraveny a do sítě se postupně připojovaly zpět odpojené rozvodny. „Okolo 15. hodiny byly všechny naše rozvodny pod napětím, na což navazovaly operace provozovatelů distribučních soustav, které zajišťovaly obnovu napájení na nižších napěťových hladinách,“ komentuje člen představenstva ČEPS Pavel Šolc.
Krátce na to najela na záložní provoz také paroplynová elektrárny Počerady 2, v deset hodin večer byla zpět v provozu i ona poškozená linka vedení V411. „Důležité je uvést, že vedení nebylo přetíženo, ani před výpadkem, ani v průběhu celého dne. Bylo přetrženo a zkoumáme příčinu přetržení. Nebylo tedy znehodnoceno ani zničeno zaviněním třetí osoby,“ komentuje předseda představenstva ČEPS Martin Durčák.
Vedení V411 již loni jednou spadlo, tehdy ale došlo pouze k jednomu výpadku a tak zůstala soustava v provozu bez následků tak, jak podle bezpečnostních parametrů má. Následný výpadek elektrárny Ledvice by pak s odpojením vedení V411 neměl mít nic společného, obě nehody se pouze sešly v čase a způsobily tak přetížení linky V208.
„Kdyby dispečer linku neodpojil, mohlo by dojít k jejímu propálení a neodvratnému poškození, čímž by se zamezilo jejímu okamžitému navrácení do provozu. Riziko to ‚risknout‘ a neodpojit jí bylo příliš velké,“ dodává Durčák. Vyloučil také příčinu v zelené elektřině, kterou v inkriminovanou dobu Česko nakupovalo od Německa.
Dovoz elektřiny byl podle statistik ČEPSu do té doby ve standardních hodnotách, kdy běžně bývají i výrazně větší přetoky, které k nám putují bez problémů. Výsledky šetření spadlého vodiče vyšetří a zveřejní ČEPS během několika týdnů.
Úvodní foto: TZ ČEPS
